安装导管→悬挂隔水栓,使隔水栓导管内水面紧贴→灌注首批混凝土→剪断铁丝,使隔水栓下落至孔底→连续灌注混凝土,提升导管→混凝土灌注完毕,拔出护筒。
导管底部距孔底的距离为300mm,漏斗与储料斗装混凝土1.0m3,使导管口部一次埋入混凝土面以下至少1.5米。
焊接前将焊渣、毛刺、铁锈、油污等清除干净。对焊渣、毛刺、铁锈、油污的清理应不破坏基层平整度。严格保护已经处理的结构表面,钢板表面采用防腐油料处理。
打桩记录和周围建筑物观察打桩过程中应详细记录各种作业时间,每打入0.5-1m的锤击数、桩位置的偏斜、最后10击的平均贯人度和最后1m的锤击数等。打桩过程中应详细观察周围建筑物沉降或上升情况,在建筑物上设置观察点,利用远处的固定水准点进行对比分析,从而确定沉降或上升情况。
因地层较软,初打时可能下沉量较大,宜采取低提锤,轻打下,随着沉桩加深,沉速减慢,起锤高度可渐增。在整个打桩过程中,要使桩锤、桩帽、桩身尽量保持在同一轴线上。必要时应将桩锤及桩架导杆方向按桩身方向调整。要注意尽量不使管桩受到偏心锤打,以免管桩受弯受权。打桩较难下沉时,要检查落锤有无倾斜偏心,特别是要检查桩垫桩帽是否合适。如果不合适,需更换或补充软垫。每根桩宜连续一次打完,不要中断,以免难以继续打下。
管桩施工前应再次逐根检查,即检查混凝土桩有无严重质量问题,对管桩两端应清理干净,施焊面上有油漆杂物污染时,应清刷干净。
桩打入过程中修正桩的角度较困难,因此就位时应正确安放。第一节管桩插入地下时,要尽量保持位置方向正确。开始要轻轻打下,认真检查,若有偏差应及时纠正,必要时要拔出重打。校核桩的垂直度可采用垂直角,即用两个方向(互成90°)的经纬仪使导架保持垂直。通过桩机导架的旋转、滑动及停留进行调整。经纬仪应设置在不受打桩影响处,并经常加以调平,使之保持垂直。
为防止导管拔出混凝土面造成断桩事故,为保证混凝土扩散的均匀性、密实性,导管埋深控制在2~4m。
首批水下混凝土浇注正常后,必须连续施工,不得中断,防止断桩,每根桩混凝土浇注时间2~3小时。
控制最后一次浇注量,使桩顶标高比设计标高高0.8m,以使凿除桩顶部的浮浆后达到设计强度要求。
管桩一般需设计两个支点,管桩堆存需要使用软垫(木垫)。管桩起吊运输中应免受振动、冲撞。
管桩从制造成型到打桩施工的间隔时间宜尽量长些,混凝土强度应达到设计强度等级标准值以上(若在工厂制造,一般按80%的设计强度等级标准值出厂),故要求现场要堆存一定量的桩,按“先进场桩先打”的原则,满足管桩的强度要求。
焊接接头方式,采用CO2气体保护焊,焊丝采用ER50-6焊丝。接桩时要注意新接桩节与原桩节的轴线一致,两施焊面上的泥土、油污、铁锈等要预先清刷干净。当下节桩的桩头距地面1—1.2m时,即可进行焊接接桩。上节桩找正方向后,对称点焊4—6点加以固定。管桩焊接施工应由有经验的焊工按照技术规程的要求认真进行。焊接采取防风措施,避免焊缝氮化,焊缝要保持平整、均匀以及饱满,保证焊缝强度,确保焊接质量。
漏斗设置高度适应操作的需要,并在灌注到最后阶段,特别是灌注到桩顶部位时,满足导管内混凝土高度的要求,保证上部桩身质量。
在导管顶部设一个弯头和支笼,用泵将泥浆压入导管内,再从孔底沿着导管外置换泥浆。
孔深达到设计要求;复测沉渣厚度100mm以内,灌注水下混凝土、拔出导管。
桩位中心按设计图纸位置,确定桩的位置;护筒安装与桩中心一致,偏差5cm;钻机安装稳定,确保施工中不发生移动。
在桩架、钻杆上设置控制深度的标尺,以便在施工中进行测量;保证有效桩长大于18米,以桩端进入持力层1.0米。
钻机安装平整,确保施工中不发生倾斜;对钻杆连接头逐一检查,保证钻杆顺直不弯曲,垂直度≤H/100,H为桩长。
控制钢筋笼标高偏差±50mm,钢筋笼与桩孔中心偏差±10mm,设对中支架,保证钢筋笼的位置及保护层符合要求。
导管使用前进行试拼装、试压,试水压力为0.6~1.0MPa不漏水为合格。
当钻孔达到设计深度后停止钻进,稍提钻杆,使钻头距孔底100~200处空转,保持泥浆循环,将相对密度为1.15~1.20不含杂质的新浆压入钻孔,把钻孔内悬浮较多钻渣的泥浆置换出孔外(换浆清孔法)。
采用吊车起吊安放,应避免碰撞护壁,采用慢起慢落,逐步下放的方法。采用分段制作,分段下放,孔口套筒挤压连接方法(机械连接)。
根据工程地质条件,设计要求及现场地表条件,工程钻孔桩采用泥浆护壁法正循环钻机成孔。
拆除地面建筑,探查地下管线→清挖地下障碍物,平整场地,设沉渣池,规划形成桩基作业面→测量放线,确定桩位→试桩合格后,钻机进场正式施工→施工完毕,泥浆处理外运→桩身小应变检测合格,进入下道工序施工。

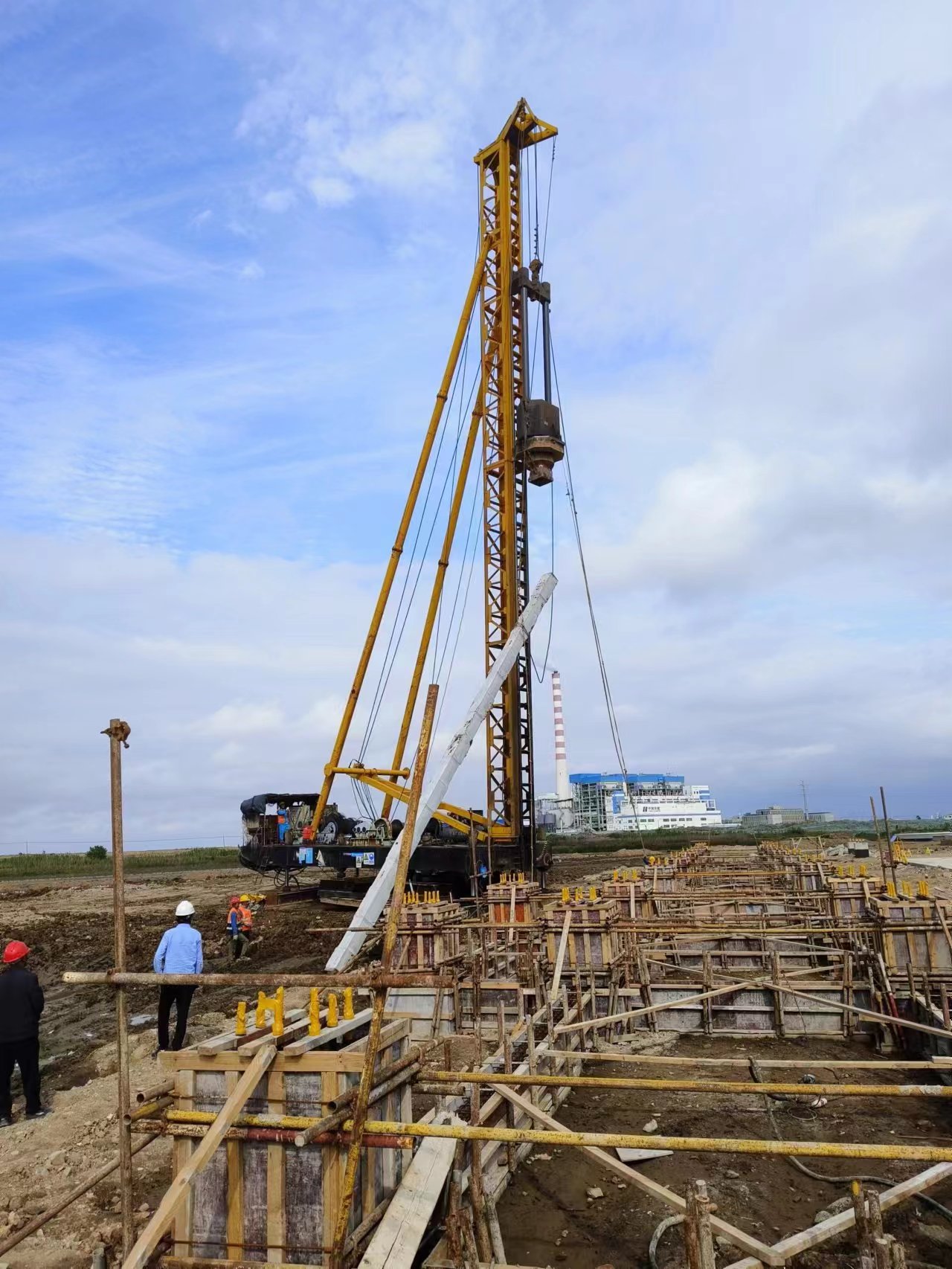

桩架的设置、安装和准备工作对打桩效率有很大影响。桩架选用DD63T导杆式桩架,其最大特点是移动灵活,使用方便,对路面要求比较低o
根据打桩施工区域内的地质情况和基础几何形状,要合理选择打桩顺序,对周围建筑物采取预防措施。根据桩基施工图进行桩位测设。
拆除地面建筑物后,人工在施工作业面范围内开挖“口”字地沟,深度1.5米,探查施工区域地下有无管线设施,并采取措施予以保护或改迁,为下步机械作业创造条件。
清除地表渣土及地下障碍物,废土外运,形成施工作业面,表面用10t压路机碾压。基坑周围设300×400砖砌排水沟、排泥沟,设置泥浆废渣贮存池、循环池,用于必一运动网站入口泥浆的处理。
钻杆位置与桩中心偏差≤20mm。转盘中心与钻架上吊滑轮在同一垂线上,保证钻杆的垂直度。带有变速器时,把变速器板上的电动机和变速器被动轴心设置在同一水平标高上。
根据泥浆补给情况控制钻进深度,穿越硬层时,以钻机不发生跳动为准。在钻具中加装扶正器,保证钻机的垂直度。加接钻杆时,先停止钻进,将钻具提离孔底80-100mm,钻杆连接应拧紧上牢,防止螺栓、螺母、拧卸工具等掉入坑内。钻进过程中如发生斜孔,塌方和护筒周围冒浆时,停止钻进,经采取相应措施后再钻进。
钻孔灌注桩桩端后注浆施工技术,是以钻孔灌注必一运动网站入口桩为主,后注浆作为钻孔灌注成桩的一项补充完善工艺技术。具体说就是在成桩过程中,在桩端设置注浆管路,待桩身砼达到一定强度后(10天),采用高压注浆泵,通过注浆管路向桩端注入水泥浆液,加固桩端沉渣及改良桩周泥皮,桩端、桩侧土体强度同时得到提高,从而使桩的承载力获得提高的一种技术方法。
在钻压和回转扭矩的作用下,钻头切削破碎土层而获得进尺,对工程适应性好,回转阻力小,钻头具有良好的扶正导向性,有利于清除孔底沉渣。
护筒埋设准确、稳定,护筒中心与桩位中心的偏差≤50mm。护筒用8mm钢板制作,其上部开设2个溢浆处,护筒高度1500mm,护筒埋设深度1米。
选择桩锤时,必须充分考虑桩的形状、尺寸、重量、入土长度、结构形式以及土质、气象等条件,并掌握各种锤的特性。桩锤的夯击能量必须克服桩的贯入阻力,包括克服桩尖阻力、桩侧摩阻力和桩的回弹产生的能量损失等。如果桩锤的能量不能满足上述要求,则会引起桩头部的局部压曲,难以将桩送到设计标高。鉴于工程有软、硬两种土层,故选用了蒸汽锤,锤重6.3t。
废泥浆经初步沉淀脱水后,集中外运,不得直接排入市政排污管网,不得污染环境。作为文明施工的重要控制点。
